祁阳市2021年度住宅用地供应计划
  • 2021-10-11 16:38
  • 来源: 祁阳市自然资源局
  • 作者:
  • 【字体:

一、住宅用地总量和结构

2021年度祁阳住宅用地计划供应总量33.52公顷,其中产权住宅用地29.87公顷(商品住宅用地29.87公顷,共有产权住宅用地0公顷),租赁住宅用地0公顷(保障性租赁住宅用地0公顷,市场化租赁住宅用地0公顷),其他住宅用地3.65公顷。

二、住宅用地供应布局

根据人口结构情况、居民住宅需求、房地产市场走势,⠼font face="仿宋_GB2312" >合理确定计划供应的住宅用地规模。在区域分布上,住宅用地主要分布在经开区与城西区域。

三、住宅用地供应保障措施

1)组织领导方面,要建立健全主要领导全面统筹,抓落实的工作机制,要加强与住房城乡建设等部门的沟通协调,及时对接住宅建设规划和用地计划,提高办事效率。

2)规划编制方面,地要理控制规模,供应规模要与住宅去化周期指标城市建设用地节约集约利用评指数挂钩。因宜落实“五”调控政策,强化规划引领,预留发展空间,把握供应结构、布局和节奏,助力提升城市品质

3)财政保障方面,根据本辖区上年度地区生产总值增长、城镇人均收入增长、参考价格指数及利率变化等情况,合理确定本住宅用地价格。各县级政府要加强地价稳控方案。

本计划向社会公开,网址为http://gtzy.yzcity.gov.cn/。


附件 1

祁阳市2021年度住宅用地供应计划表

单位:公顷

市(县)

总量

产权住宅用地

租赁住宅用地

其他住宅用地

商品住宅用地

共有产权住宅用地

小计

保障性租赁住宅用地

市场化租赁住宅用地

小计

祁阳市

33.52

29.87

0

29.87

0

0

0

3.65



附件 2

祁阳市存量住宅用地项目信息表

单位:公顷

序号

项目名称

位置

住宅类型

土地面积

建设状态

未销售房

屋的土地面积

1

2

3

4

5

6

7

1

碧桂园·翘楚棠

祁阳大道与盘龙西路交汇处

普通商品房

9.8

已动工未竣工

1.96

2

桂园(经开区

溪南路与长流路汇处

普通商品房

6

已动工未竣工

1.2

3

俊盛科城

溪南路与灯塔交汇处

普通商品房

6.86

已动工未竣工

1.37

4

锣湾

霞路与平安西路交汇处

普通商品房

5.47

已动工未竣工

1.09

5

樾府

永兴路与祁阳大道交汇处

普通商品房

3

已动工未竣工

0.6

6

佳书苑

兴路与复兴路交汇处

普通商品房

3.2

已动工未竣工

0.64

7

沙湾

安路与栖霞路交汇处

普通商品房

5.8

已动工未竣工

1.16

8

郡祁名邸

栖霞路与人民路交汇处

普通商品房

6.67

已动工未竣工

1.33

9

陶铸路与青梅路交汇处西北角E1-05-03A地块

祁阳市陶铸路与青梅路交汇处西北角

普通商品房

3.22

未动工

3.22


附件 3

祁阳市存量住宅用地信息汇总表

单位:公顷

项目总数

存量住宅用地

面积

存量住宅用地

面积

9

50.02

9

50.02

9


附件 4

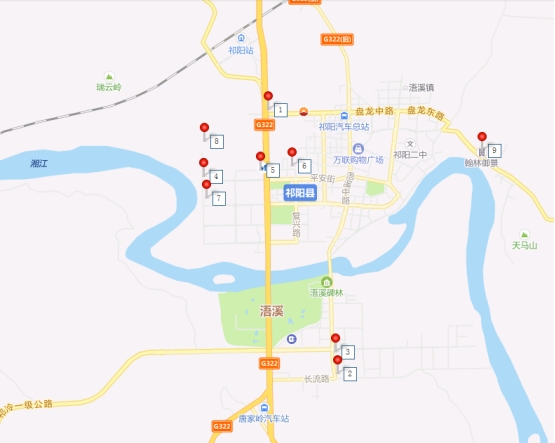

祁阳市存量住宅用地项目位置图


扫一扫在手机打开当前页

主办:祁阳市人民政府办公室  承办:祁阳市数据局(营商环境建设局)
E-mail:qy189@126.com  联系电话:0746-3212875
版权所有:祁阳政府网   备案号:湘ICP备05013890号
湘公网安备:43112102000120  网站标识码:4311210015号

  • 监督一点通
  • 三湘e监督
  • 湖南省政府网
